Herinrichting sportpark Elsenburg
DE UITVOERING | TUSSENSTAND (MAART 2022)
Hockey
Vanaf oktober 2021 speelt de Rijswijksche Hockey Club (RHC) op hun 4 nieuwe watervelden. De waterbuffer onder veld 704 vangt het water op dat op de andere velden valt en kan zo’n 800 m3 water bergen. Het waterbufferingssyteem wordt binnenkort door Van Oosten Beregeningssystemen geheel geautomatiseerd, zodat wordt geanticipeerd op piekbuien.
Wielerbaan, BMX baan en MTB-parcours

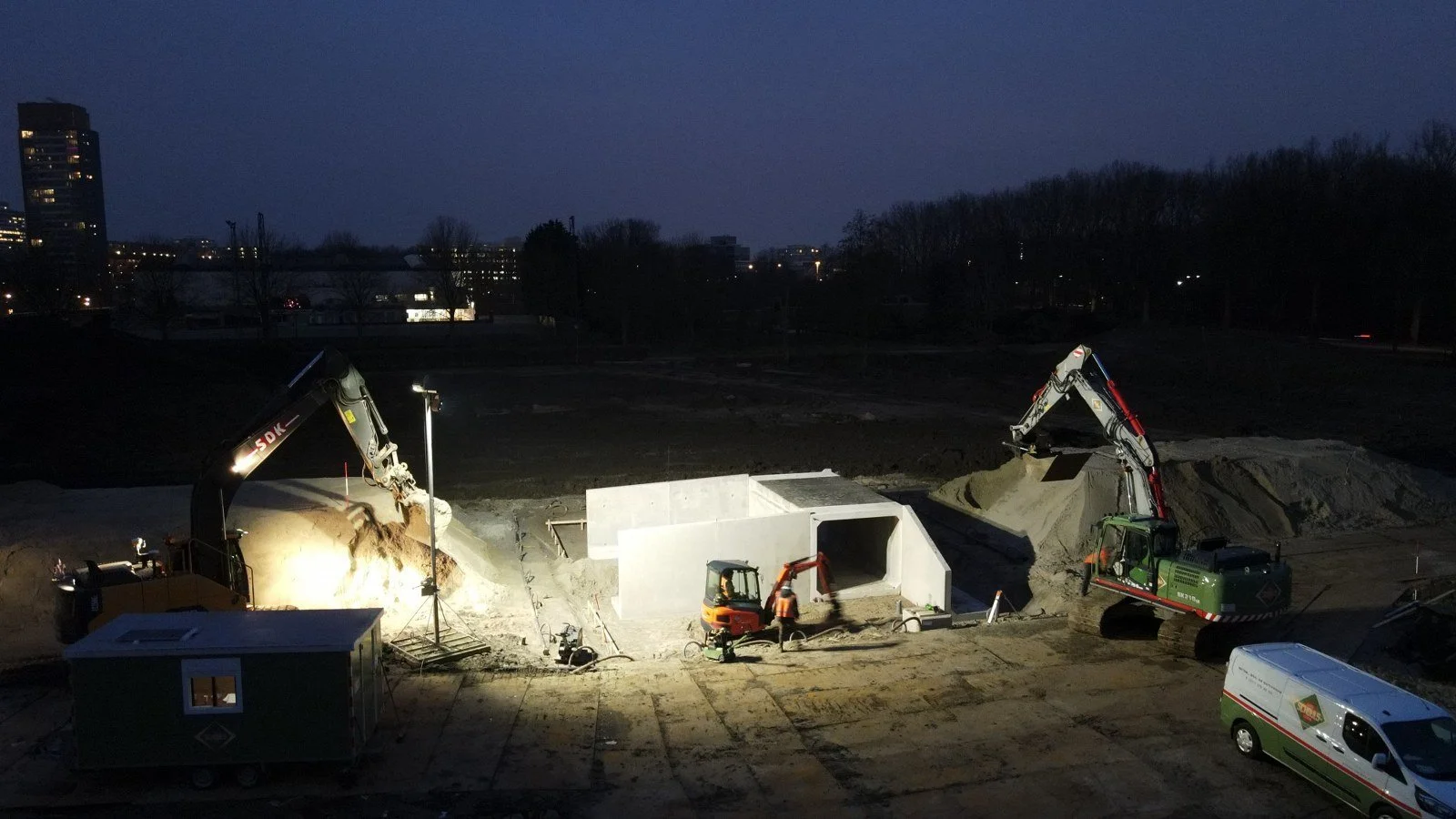

Dit jaar is gestart met de aanleg van het wielerparcours en de bouw van een nieuwe BMX-baan voor Fiets Cross Club Rijswijk (FCCR). Hiervoor zijn de aannemers begonnen met het grondverzet en de aanleg van de tunnel onder de wielerbaan. De foto hieronder is 's ochtends om 07:00 uur gemaakt en laat de tunnelbak zien met aan beide zijden de fundering voor de wielerbaan.
Inmiddels is de wielerbaan geheel aangelegd en in gebruik door De Spartaan.
Het off-road parcours voor MTB en veldrijden is grotendeels klaar en er zijn al de eerste lessen op gegeven. Komende maand worden de bruggen over de wielerbaan aangelegd en dan wordt het MTB-parcours afgerond.
Inrichting
Het grootste deel van de bomen en heesters is aangeplant. De delen in het terrein die ecologisch beheerd gaan worden, zijn met speciale inheemse bloemenmengsels ingezaaid. We hopen dan dat onder andere de hondsdraf ook op sportpark Elsenburg hommels en bijen voedt.
De Uitvoering | Tussenstand (September 2021)
Hockey
De werkzaamheden van archeologie zijn in goede samenwerking verlopen en inmiddels afgerond. De resultaten van de opgravingen waren naar verwachting. Omdat veel opgravingen plaatsvonden onder de aan te leggen hockeyvelden, zijn er veel herstelwerkzaamheden uitgevoerd.
Er wordt hard gewerkt aan de aanleg van de hockey watervelden. Veld 704, waar de waterberging onder aangelegd is, is op 3 september 2021 vrijgegeven voor bespeling. Inmiddels wordt veld 702 aangelegd, waarna veld 703 als laatste volgt.
Wielerbaan & BMX-baan
Op de wielerbaan is de eerste asfaltlaag aangelegd en klaar voor gebruik. De eerste trainingen worden er al op gegeven. Tot eind 2021 wordt op de volledige baan getraind. In januari 2022 start fase 2 van het werk en zal de laatste lus van de wielerbaan aangelegd/gerenoveerd.
In januari wordt ook met de aanleg van de BMX-baan gestart.
Het off-road parcours is grotendeels aangelegd door Tracks & Trails. De puntjes worden nog op de i gezet en de laatste werkzaamheden starten 18 oktober 2021.
Inrichting
De waterberging en beregening op de hockeyvelden is aangelegd. De aanleg van de verlichting loopt volgens de planning en zal op tijd opgeleverd worden.
Momenteel wordt het beplantingsplan voor het najaar uitgewerkt.
De uitvoering | Fase 1
Inmiddels is de uitvoering van het project in volle gang, hieronder zijn wat foto’s te zien van het opbreken van de wielerbaan en het aanleggen van de diepdrainage.
Door de werkzaamheden van archeologie is de planning op zijn kop gezet en is er in overleg met verenigingen geschoven in de fasering van de uitvoering. Zo zijn we begonnen met het verzetten van ca. 8000 m3 grond waar nieuwe heuvels voor het MTB terrein van worden gemaakt. Ook wordt de voorbereidingen getroffen voor de realisatie van de BMX baan in het najaar.
Vanwege de matig draagkrachtige ondergrond wordt er een voorbelasting aangebracht op de toekomstige kombochten van de wielerbaan. Om de zetting van de grond te versnellen, is hiervoor ook de diepdrainage aangelegd. Inmiddels worden de eerste contouren van de nieuwe wielerbaan zichtbaar.
Het eerste nieuwe hockeyveld met waterberging is ontgraven en binnenkort zal hier het folie worden uitgerold. Het tweede nieuwe hockeyveld wordt iets uitgesteld, omdat archeologie hier nog onderzoek moet verrichten.
De eerste overleggen met onderaannemers voor de beregening en verlichting zijn al gevoerd en zij bereiden hun werkzaamheden voor.
De wielervereniging De Spartaan heeft het oude clubgebouw moeten verlaten, omdat hier de nieuwe wielerbaan is gesitueerd. Inmiddels hebben ze bijna hun intrek genomen in een tijdelijk huisvesting voorzien van opslagcontainers. Dit traject hebben wij eveneens mogen organiseren.
Officiële Start Werkzaamheden | juni 2021
De werkzaamheden voor de herinrichting zijn officieel van start gegaan op 10 juni. De wethouder Sport, Björn Lugthart, gaf daarvoor het startschot in het bijzijn van alle betrokken partijen.
Foto’s met dank aan Gemeente Rijswijk
De Aanbesteding | Maart - mei 2021
Na het definitieve ontwerp zijn de contractdocumenten opgesteld voor de aanbesteding. Het werk is, mede door de korte voorbereidingsperiode, in meerdere onderdelen geknipt. Zo zijn bijvoorbeeld de beregeningsinstallaties, verlichtingsinstallaties maar ook de aanleg van de BMX-baan en het off-road-parcours separaat aanbesteed.
Archeologie
Archeologisch onderzoek wordt uitgevoerd in goede samenwerking met alle betrokken partijen, zodat de realisatie van de sportfaciliteiten gelijktijdig doorgaat. Archeologen graven tot ca. 60 cm de toplaag van de bestaande bodem af. Aan de hand van kleurverschillen in de bodem en andere sporen graven ze de grond dieper weg tot soms wel 2 meter onder het maaiveld.
Uiteraard houden wij hier rekening mee met het bouwen van de nieuwe constructies onder de wielerbaan en hockeyvelden. Die diepere “gaten” vullen wij laagsgewijs aan en verdichten deze zodat er een stabiele basis ontstaat.

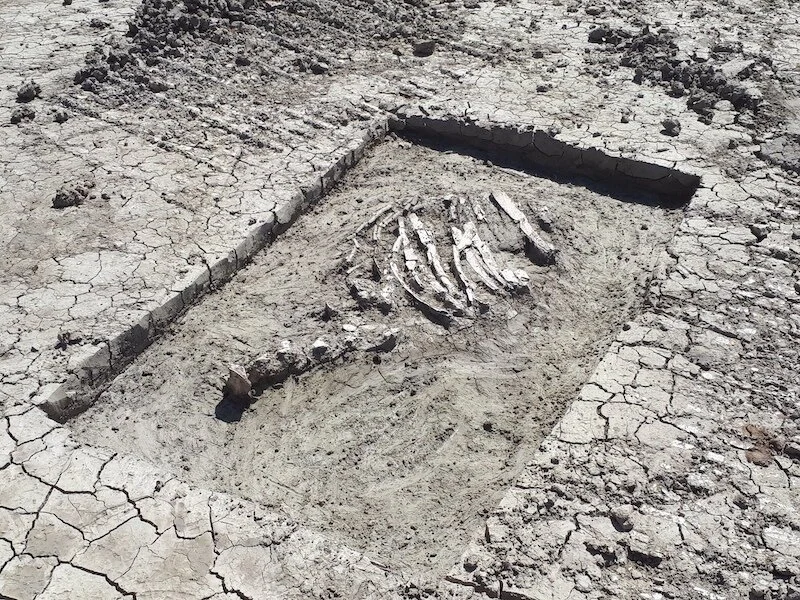

De archeologen zoeken naar restanten van de Romeinse tijd en vinden zowel dierlijke als menselijk botten. Uiteraard ook scherven, potten en resten van kleine gebouwen en beschoeiingen. Alles wordt gedetailleerd in kaart gebracht waarna de bodem weer gedicht wordt.
In de tussentijd zorgen wij voor goede coördinatie tussen de archeologen en aannemers. Zo laten wij bijvoorbeeld de aannemer helpen met het verwijderen van vrijkomende grond en bereiden wij het werkterrein voor door het asfalt te laten verwijderen.
De inventarisatie
Projectadviseur Jaap Nieuwenhuis en projectleider Peter Prins zijn samen met de gemeente Rijswijk, de Rijswijkse hockeyvereniging RHC en de wielervereniging De Spartaan een klein jaar in overleg geweest om te komen tot een definitief ontwerp. Na een gezamenlijk akkoord en een akkoord van de Raad is half oktober 2020 gestart met de voorbereidingen.
De planning was strak en er moest heel veel gebeuren, waaronder diverse onderzoeken zoals archeologie, flora & fauna, explosievenonderzoek en milieutechnische onderzoeken van de grond.
Voor de milieutechnische onderzoeken werken we samen met Ingenieursbureau Mol uit Wateringen.
Voor sporttechnische analyses van de constructiematerialen ten behoeve van het hergebruiken ervan neemt het team van BAS-Sport zelf monsters. Deze worden vervolgens onderzocht door het lab van KIWA ISA Sport.
In overleg met adviesbureau ASC Sports & Water is gekeken naar de draagkracht van de bodem. Hiervoor zijn er 19 sonderingen gezet. Aan de hand van deze gegevens zijn de peilkeuzes vastgesteld en zijn de voorlopige en definitieve ontwerpen gemaakt en uitgewerkt op tekening.
Gebaseerd op alle voorbereiding zijn, in overleg met zowel de gemeente als de sportverenigingen, de Programma’s van Eisen (PvE’s) opgesteld. Hierin wordt op detailniveau het definitieve ontwerp beschreven en worden de afspraken met de verenigingen vastgelegd.
Tijdens de ontwerpfase zijn de diverse vergunningen aangevraagd en er wordt momenteel gewerkt aan de wijziging van het bestemmingsplan, om een eventueel multifunctionele accommodatie te realiseren. Daarnaast is intensief overleg gevoerd met de diverse kabelexploitanten van twee belangrijke leidingen die onder het sportpark aanwezig zijn.
De voorbereiding | November 2019 - Maart 2021
In nauwe samenwerking met de gemeente Rijswijk heeft BAS-Sport in 2020 en 2021 alle voorbereidingen getroffen voor de herinrichting van het sportpark Elsenburg. Collega's Peter Prins (projectleider), Wilmer van Pelt (toezichthouder) en Jaap Nieuwenhuis (projectadviseur) zijn daar nauw bij betrokken.
Op het sportpark worden bestaande hockeyvelden gerenoveerd. Daarnaast worden nieuwe hockeyvelden, een wielerbaan, een off-road-parcours en een BMX-baan aangelegd. Momenteel wordt onderzocht of het realiseren van een nieuwe multifunctionele accommodatie daaraan wordt toegevoegd.
Wat gaat er gebeuren op sportpark Elsenburg?
Het park wordt volledig opnieuw ingericht. Bij hockeyvereniging RHC worden 2 bestaande hockeyvelden omgebouwd naar watervelden en 2 nieuwe watervelden aangelegd. Bij De Spartaan worden zowel een nieuwe wielerbaan als een off-road-parcours (mountainbike en veldrijden) ontworpen en aangelegd. Op het complex zal ook de Fiets Cross Club Rijswijk zich vestigen. Hiervoor wordt een nieuwe BMX-baan met startheuvel aangelegd, dit wordt een fietscrossbaan volgens Europese maatstaven. Ook de parkeerplaats wordt uitgebreid, zowel voor auto’s als scooters en fietsen.
